PMP 考试计算题类型汇总
PMP 考试中,计算题是属于比较简单的一类题目。 换句话来讲,
给大家送分的题目,大家在考试前的一周一定要抽出
时间把相关计算彻底理解,保证这部分题目的正确率
1. 网络技术
1) 计算关键路径:网络图中时间最长的路径
2) 计算总浮动时间=关键路径时间减该活动所在最长路径时间
3) 计算自由浮动时间=该活动的紧后活动所在最长路径时间减去该活动所在最长路径时
2. 三点估算
这是在不确定性条件下进行的一种准确性的估算
估计 3 个数-乐观的,最可能的,最悲观的,然后按 Beta 概率分布算出均值作为该活动的期
望工期。Beta 概率分布的公式是:
期望值 = (乐观的 + 4 x 最可能的 + 悲观的)/6
标准差 = (悲观的 – 乐观的)/6(用来描述进度活动不确定性的大小)
方差=关键路径各个活动标准差的平方之和开方(用来描述项目进度不确定性的大小)

对于正态分布,期望值两边 1 个标准差的范围内,曲线下面积约占总面积的 68.26%;2
个标准差范围内,曲线下面积约占总面积的 95.46%;3 个标准差的范围内,曲线下面积约占
总面积的 9.739%。因此我们可以知道,项目在期望工期完成的概率是 50%,在(期望工期+1
个标准差)时间内完成的概率是(50%+(68.26%/2)),在(期望工期+2 个标准差)时间内完成的
概率是(50%+(95.46%/2)),在(期望工期+3 个标准差)时间内完成的概率是
(50%+(99.73%/2))。
3. 挣值计算
该文档极速PDF编辑器生成
如果想去掉该提示,请访问并下载
http://www.jisupdfeditor.com/
PMP 认证备考资料
2

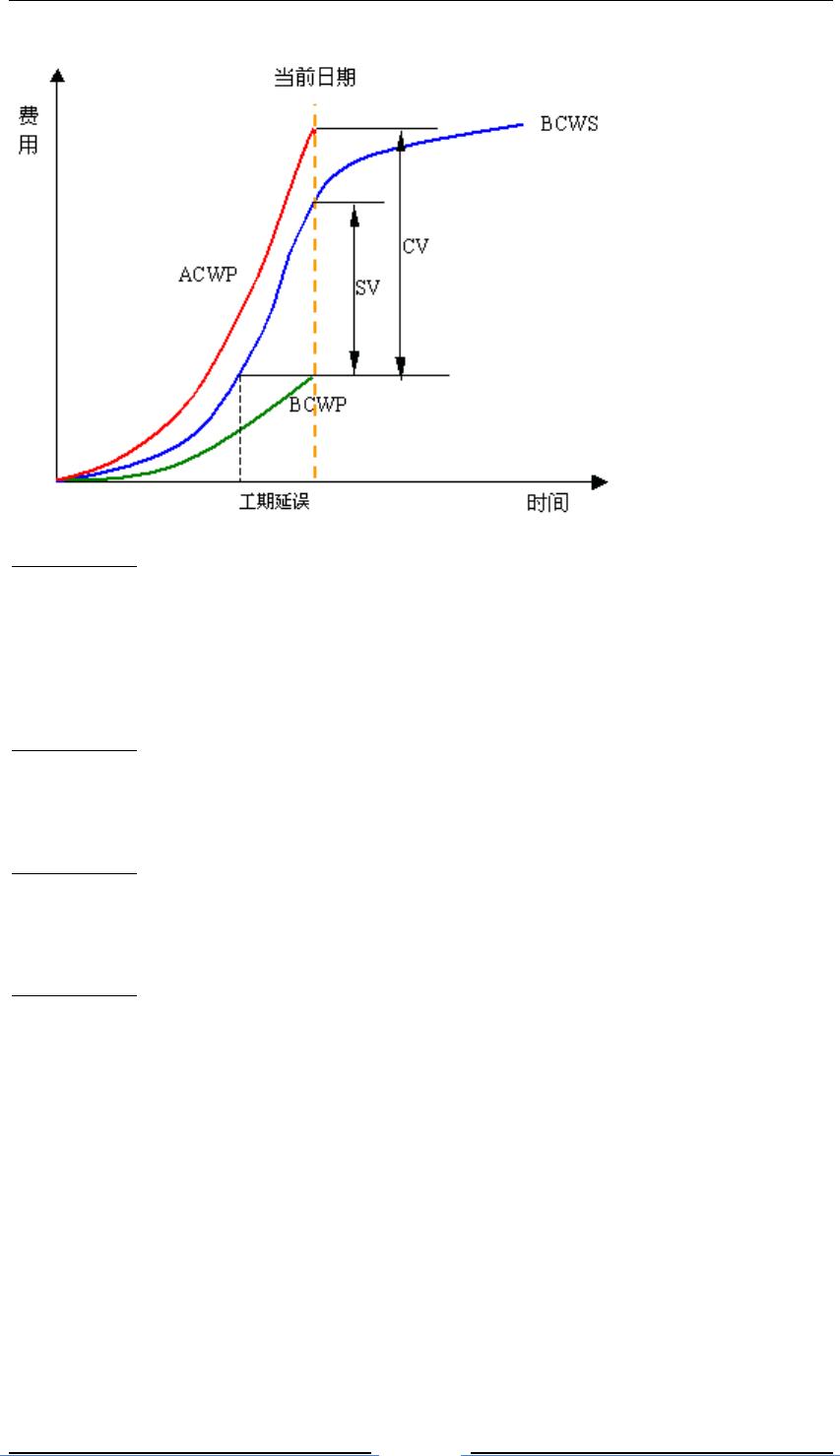

挣值(实现价值)管理(EVM)
1、基本指标:
PV(BCWS):计划价值,计划完成工作的预算成本 =计划完成工作量 x 预算的单价
EV(BCWP):挣值(实现价值),实际完成工作的预算成本=实际完成工作 x 预算的单价
AC(ACWP):实际成本 =实际完成工作量 x 实际的单价
BAC:完工预算,项目总的估算成本=所有工作量 x 预算单价
2、偏差分析:
CV=EV-AC 成本偏差(CV 大于 0 代表成本节约;反之则为成本超支)
SV=EV-PV 进度偏差(SV 大于 0 代表进度超前,反之则为进度落后)
3、绩效分析:
CPI = EV/AC 成本绩效指数(CV 大于 1 代表成本节约;反之则为成本超支)
SPI = EV/PV 进度绩效指数(SV 大于 1 代表进度超前,反之则为进度落后)
4、趋势预测:
ETC:完工尚需成本预算
基于非典型的偏差计算(以后不会再发生类似偏差时): ETC = BAC-EV
基于典型的偏差计算(当头偏差可代表未来的趋势时): ETC = (BAC-EV)/CPI
EAC:完工总成本预算
1) BAC 可行,自下而上重新估算的 ETC EAC = AC+自下而上的 ETC
2) 偶然偏差,以后类似偏差不再出现 EAC = AC+(BAC-EV) (常考)
3) 典型偏差,以后按照目前的绩效继续实 EAC = AC+(BAC-EV)/CPI = BAC/CPI (常
考)
4) 同时受到成本和时间的影响,CPI 不好,要求在强制的时间内完工,使用关键比例
计算 EAC = AC+(BAC-EV)/(CPI*SPI)
VAC: 完工总成本偏差 VAC = BAC-EAC
